前海项目进展Ⅱ——前海水城“指状”水廊道工程,你一定要看一看!
前海规划了3条指状水廊道与1条环绕前海的环状水廊道,构成前海“活力水城”的基本轮廓。工务署负责其中3条水廊道项目建设,分别是双界河水廊道、桂湾河(桂庙渠)水廊道和月湾河水廊道(环状水廊道)。目前月湾河水廊道(一期)已完工,二期目前正由前海投控负责前期工作;双界河水廊道和桂湾河水廊道正在加紧建设中。

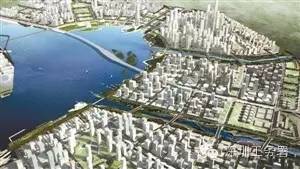

▼前海水城规划中的两根“手指”
双界河水廊道和桂湾河水廊道工程
双界河水廊道
双界河水廊道位于前海片区的最北端,东起月湾河,自东向西汇入前海湾,是宝安区与前海片区的分界线。双界河水廊道工程总长约1.69公里,主槽宽30-35米,主要建设内容包括河道防洪工程、水质改善工程、景观绿化工程,形成河道主槽后,保证河道的行洪及防风暴潮安全,为后期景观设计预留空间。

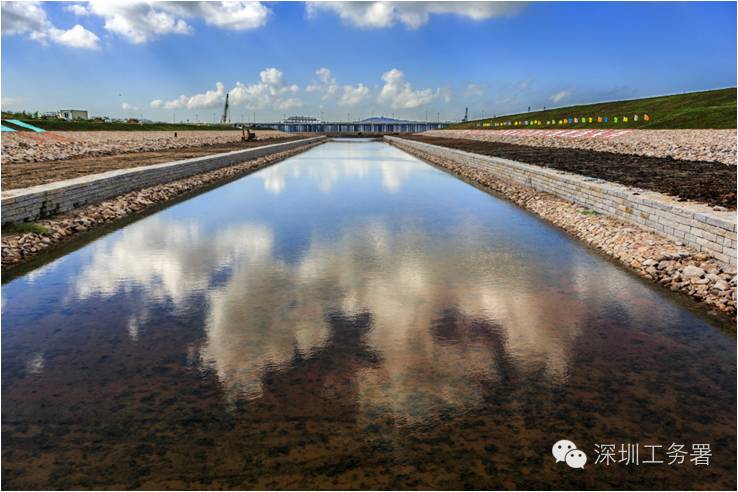

▼前期实施段通水效果
双界河水廊道采用“一槽、两滩、双沟”的河道断面,将双界河水廊道划分为防洪空间、水生态及亲水空间、城市景观休闲空间三部分,在充分保障河道行洪功能的基础上,将生态功能和景观功能有机地结合为一体。

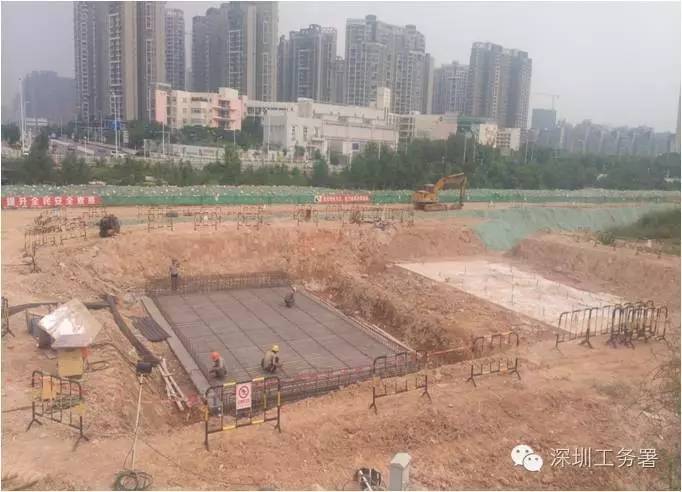

▼地铁右出入线盖板及冠梁钢筋绑扎
项目进展
入海口段550米范围已通过初步验收并通水,剩余段搅拌桩累计完成97.8%,抗滑、抗拔灌注桩累计完成91.9%,土石方挖运累计完成92%,地基注浆累计完成72.5%,河道两侧驳岸结构累计完成75%,地铁保护盖板累计完成22%。
