深圳市孙逸仙心血管医院项目是我市重大项目之一,该项目于2012年11月奠基并移交给工务署建设,预计2016年底完工,2017年6月正式投入使用。
健宁医院是一所精神病专科医院,项目预计2018年完工,届时我市严重精神病人的治疗和康复需求将基本得到满足。
深圳市孙逸仙心血管医院
项目概况
位置:项目位于南山区朗山路,占地面积22458.16平方米,总建筑面积88470平方米,建设规模500张病床。
建设内容:新建医疗综合楼1栋,地上20层,建筑高度93.15米;新建行政办公楼1栋,地上6层,建筑高度32.95米;两楼共用三层地下室,地面上以连廊连接。
主要功能设置:地下室1-3层为停车库(战时中心医院)、设备机房、餐厅、库房;医疗综合楼1-5层裙房为门诊、急诊、医技,设中心药房、放射科、核医学、功能检查、腔镜室、超声、检验、中心试验、洁净部(包括洁净手术室11间、DSA4间、ICU20床、CCU24床),6-18层为住院部,19-20层为专家及值班宿舍;行政办公楼1-5层为办公空间,6层为会议中心。
开竣工时间:2013年1月开工,预计2016年底竣工,2017年6月正式投入使用。
项目全景

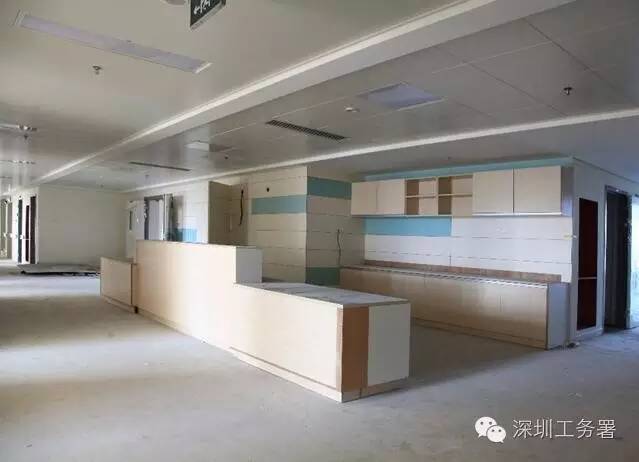

综合楼6-20层(住院楼)病房装修装饰基本完成
综合楼6-20层(住院楼)走廊完成封板,正在进行pvc地板施工。
门诊楼(1-5层裙楼)正在进行内装修,完成70%
门诊楼(1-5层裙楼)正在进行内装修,完成70%
门诊楼(1-5层裙楼)正在进行内装修,完成70%
手术室装修效果
行政楼形象进度装修基本完成
地下室管道安装、油漆施工基本完成
项目进展
(一)土建方面——室内装修整体完成85%
幕墙及铝合金窗方面完成95%;
室内装饰方面完成85%:住院楼完成85%,行政楼完成98%,裙楼完成70%;
外墙装饰完成96%,室外工程、污水站及其他附属完成65%。
(二)机电方面——机电设备安装整体完成97%
地下室、行政楼及住院楼机电设备安装整体完成97%;
综合楼完成情况:暖通安装完成98%,净化工程完成85%,电气安装完成95%,消防安装完成97%,给排水完成 95%,智能化安装完成85%。
健宁医院
项目概况
位置:坪山新区汤坑社区。建设用地为山地,建筑布局在山体周边。
建设内容:一期建设规模为800张病床,共3栋建筑——门诊医技楼、行政办公楼、康复管制楼,总建筑面积133760平方米,其中地上面积107280平方米、地下面积26480平方米,是一所集医疗、教学、科研、预防、康复服务为一体的三甲规模的现代化精神病专科医院。
开竣工时间:2015年4月开工,预计2018年8月竣工。
行政办公楼主体结构封顶
康复管制楼主体结构封顶
门诊医技楼A座主体结构完成70%
门诊医技楼B座主体结构封顶
门诊医技楼主体结构完成80%
项目进展
一号楼门诊医技楼主体结构完成80%,其中A塔楼主体结构完成70%,B塔楼主体结构封顶;
二号楼康复管制楼主体结构封顶;
三号楼行政办公楼主体结构封顶。
