今年8月29日,深圳市政府与北京大学签署备忘录,决定共建北大深圳校区。当时就有议论:北大已经来了,清华还会远吗?两个月后,果然——11月4日,深圳市政府又与清华大学签署了合作举办清华大学深圳国际校区协议书。这下好了,“尘埃落定”。接下来,就是校区建设的问题了!

说到校区建设,小编知道你一直都在关注北理莫斯科、哈工大、港中大以及深大西丽校区等这些名校的校区建设情况。本篇小编就为你带来这些项目的最新进展。

1深圳北理莫斯科大学

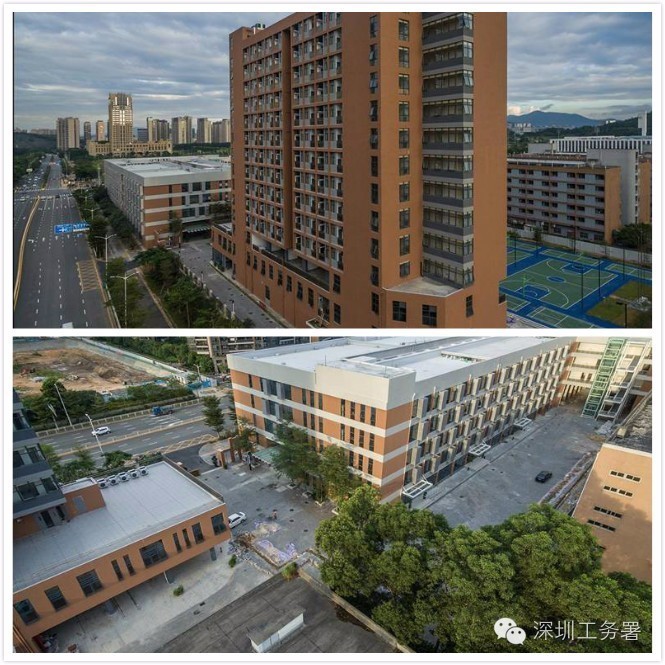

场平施工前现场 VS.目前现场

现场施工情况

场平、土石方和地基处理工程今年3月开工,已全面完成;开始基础工程施工。

I、II标段施工总承包单位已定标。目前已开展临时施工用电报装、临建施工、超前钻施工等相应前期准备工作。

I、II标段总承包单位项目组人员全员到位;刘志达副署长主持召开总承包中标候选单位领导见面会

工期目标

力争2017年9月完成主楼结构主体建设、高层宿舍施工至20层以上,学校前广场初步成型,山体绿化开始实施,2018年年底开始逐步移交学校使用。

深圳北理莫斯科大学过渡校区

新建宿舍楼和教学楼改造

新建宿舍楼工程于7月4日初步验收,目前已完成新建宿舍楼各项专项验收、消防验收、室内环境检测,学校采购的家具开始进场,学校自行组织的厨房装修工程正在开展作业。 教学楼改造部分基本完成,完成各专项验收,目前正在配合使用方开展后续完善作业施工,配合使用方安装教学设备。

2 哈尔滨工业大学深圳校区扩建

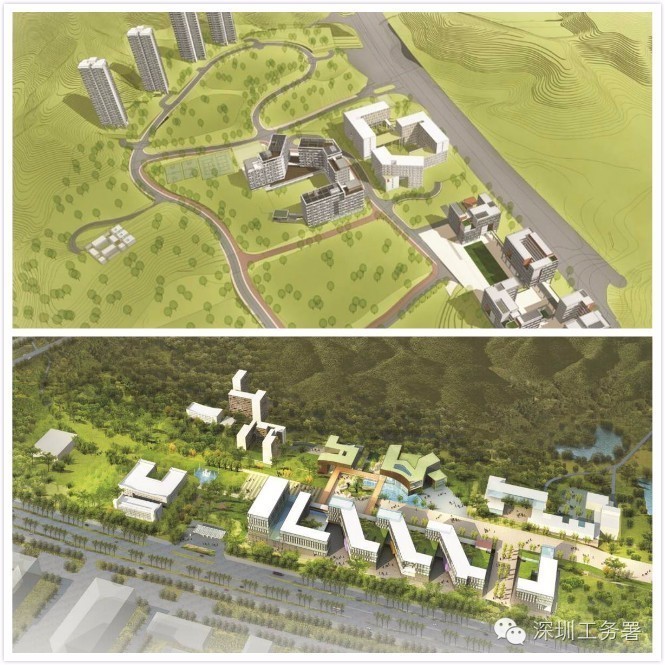

主入口透视图

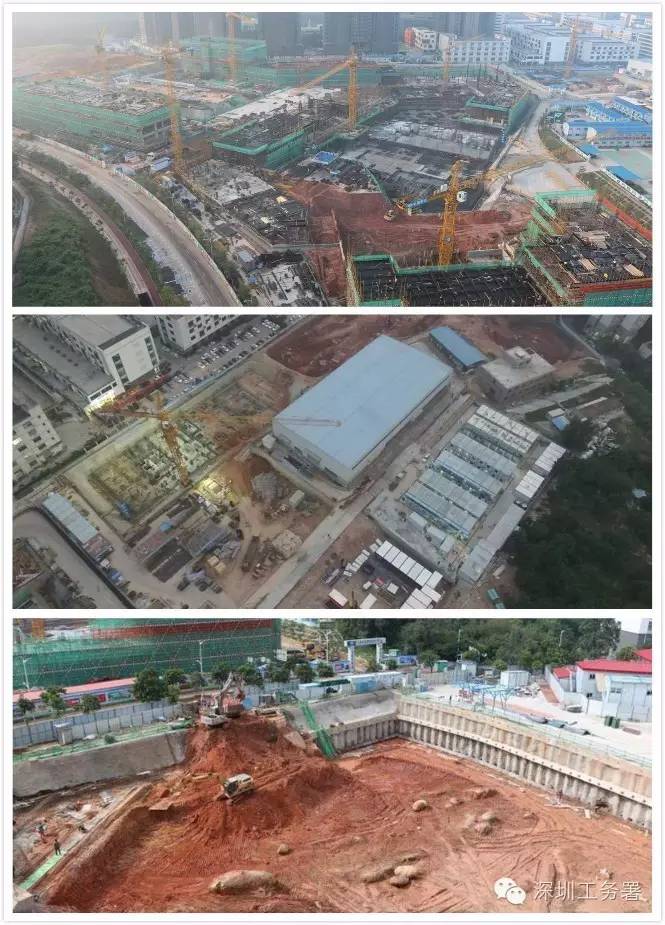

总包一标、二标及综合楼现场

总包一标已全面进入主体结构施工,除师生活动中心外均已出地面,局部到达四层。总包二标(宿舍楼工业化)已开展主体结构施工。

综合楼土方及基坑支护即将到底,已开始对桩基二标施工单位深圳岩土记不良行为记录的流程,调整综合楼人工挖孔桩交总包三标中国华西实施,由总包对综合楼做总体工期控制。

3 香港中文大学(深圳)一期

上园和下园建筑群

上园建筑群:由1栋本科生书院、2栋研究生书院、4栋教职工宿舍、师生服务用房、校长府邸及设备用房组成。

下园建筑群:由教学楼、实验楼、行政楼、会堂、图书馆、室内运动场、学生活动中心、本科生书院及危险品库组成。

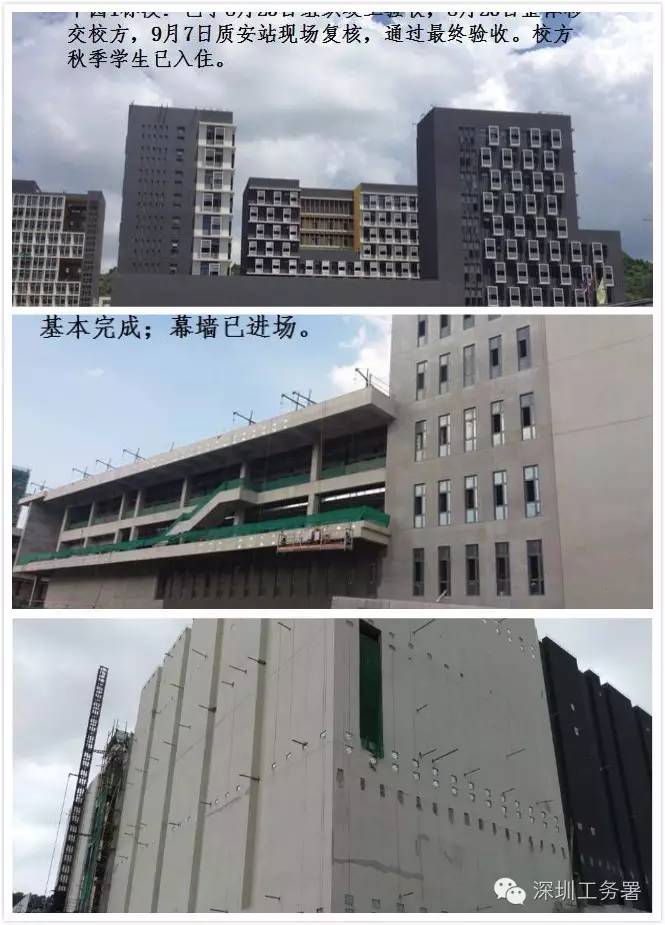

上园I标Q栋教职工宿舍、II标及S栋校长府邸

下园Ⅰ、Ⅱ、Ⅲ标部分建筑

截止10月底,上园部分精装修、安装工程完成30%;下园部分总包II,III标精装修,幕墙等完成30%;总包II,III标安装完成30%;室外工程招标已挂网公示。

4深圳大学西丽校区(一期)

Ⅰ标和Ⅱ标全景

目前,项目建设进展符合年初制定的形象进度,预计年底项目竣工。

新建14栋校舍单体中,生化及临床医学药学大楼(A1)、生物医学大楼(A2)、化学与化工学院(B1)、材料学院(B2)、南区宿舍(C2)5栋单体的装修工程已完成,其余8栋单体处于装修收尾阶段。

学术交流与会议中心的装修、室外、安装及智能化工程正有序施工,将于春节前完成。

工务署负责在建的高等教育校区建设项目除了上述几所大学以外,其实还有很多大学单体建筑,比如南科大B、C栋实验楼、清华大学研究生院创新基地、北大国际法学院教学楼、深职院西校区综合楼、职工继续教育学院,另外还有中山大学、南科大(二期)等项目处于前期阶段。这些大小项目,待日后小编一一讲给你听。
